适用于 CES 2027。设计、审批与进场安排,以当届英文规则及对应服务商的书面确认为准。
先确认馆区和展位类型

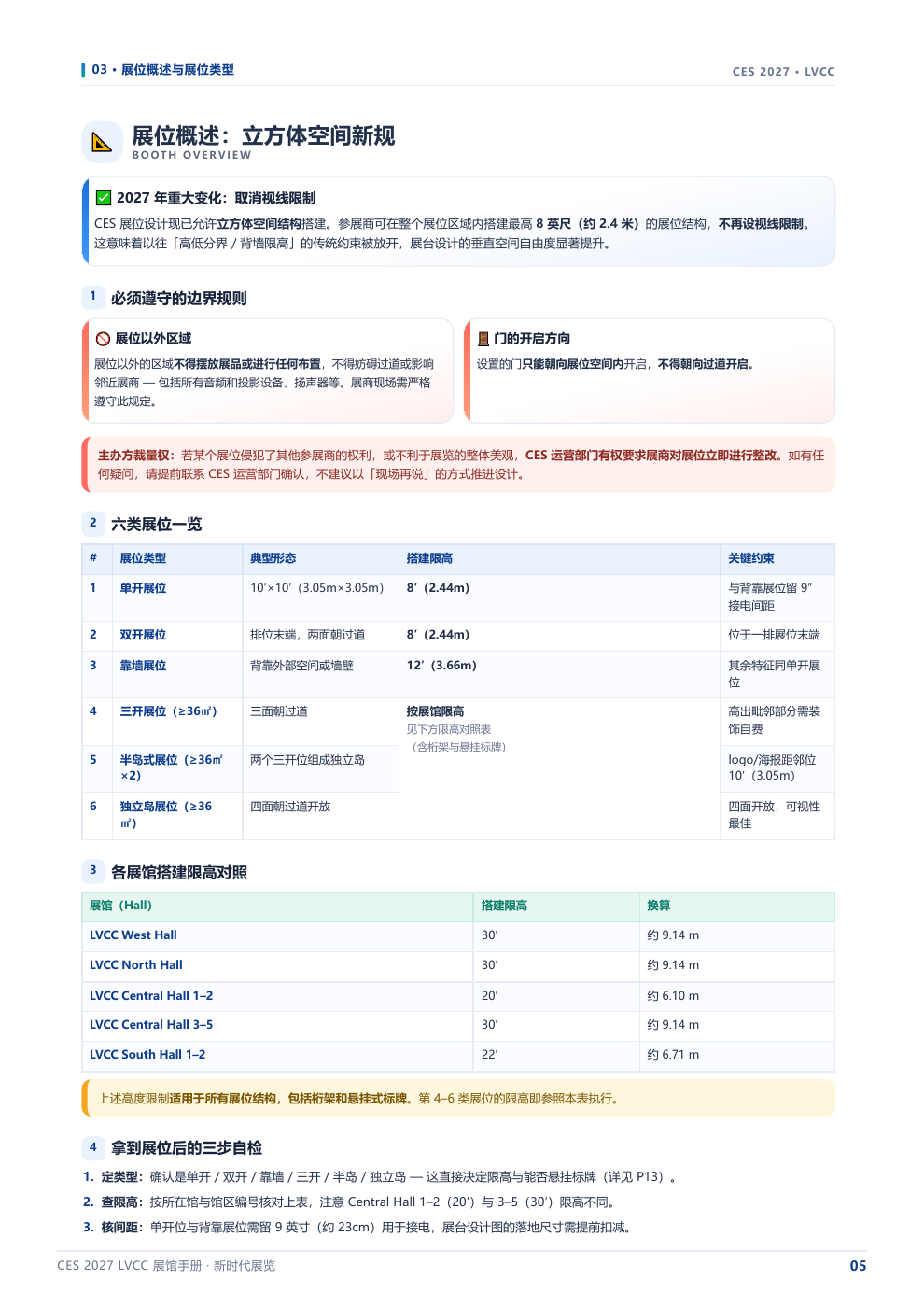

LVCC 内不同馆区并非同一限高。手册第 5 页同时列出展位类型限制和馆区限高,不能直接把馆区最大值套到任何展位。
| 手册列示馆区 | 馆区限高参考 | 使用条件 |
|---|---|---|
| West / North | 30 英尺 | 需同时满足展位类型及具体审批要求 |
| Central 1–2 | 20 英尺 | 不要与 Central 3–5 混用 |
| Central 3–5 | 30 英尺 | 需核对所在分区 |
| South 1–2 | 22 英尺 | 需核对具体展位与设施条件 |
窄屏可左右滑动查看完整表格
该页单开展位、双开展位列为 8 英尺;靠墙展位列为 12 英尺;第 4–6 类按馆区表核对。手册还提示单开位背靠接电间距。设计团队应把实际合同面积、边界、开口方向和全部结构高度画进同一份图纸。手册第 5 页。
审批、吊装和下单分别安排
设计图、结构或消防审批、吊装方案、服务订单属于不同工作。把申请人、提交渠道、附件、截止日、回复文件逐项列清楚;“已经下单”不能代替“已经批准”。
手册将吊牌资格与展位类型及面积关联,并指出常规单开位、靠墙位不能因面积更大就自动获得悬挂资格。原文把 400 平方英尺近似写成 36 平方米;精确换算约为 37.16 平方米,临界面积必须按原始英制标准及批准文件确认。手册第 13 页。
双层、覆盖结构及其他特殊设计要单独核对适用的审批路径。图纸审核部分还存在面积表述差异,见下方待确认清单。
设备清单要同时成为电力与施工清单。
每台样机的额定功率、电压、位置、联网需求和测试方式,都应随平面图交给执行团队。用电量解决“订多少”,设备分布解决“如何送到各个位置”,两者缺一项都可能引发现场调整。
手册第 8 页列明:地毯或地板下的电气线路须由官方电气服务商施工;临时布线应便于检修;硬质背板展位的供电进线口要位于展位内。对设计而言,地台、储物和设备位置必须给线路及检修留出空间。
材料也需要同步确认。手册要求搭建与装饰材料阻燃,织物提供相应认证或检测样品。因此选材料时,应把证明文件与视觉效果一起核对,避免制作完成后更换。
这些节点要先取得明确答复
| 事项 | 手册中的差异 | 建议确认动作 |
|---|---|---|
| 最终吊装方案 | 第 14 页列 11/20;第 16 页表列 11/26,并注明正文差异 | 向对应服务商确认最终有效期限;内部准备不等到较晚日期 |
| 地毯 / 吊牌到仓 | 正文列 12/4;第 16 页汇总列 12/5 | 按货物类别确认收货地址、时间与标签 |
| EAC 承包商手续 | 汇总表与详细注册章节存在不同节点 | 区分指定承包商、文件及保险提交、付费与完成注册 |
| 审图面积门槛 | 第 12 页涉及 1,000 平方英尺与 36 平方米的不同表述 | 按展位类型、结构与面积向审核方确认适用要求 |
窄屏可左右滑动查看完整表格
这些差异不能简单合并成一张“最终截止表”。手册第 12 页 · 手册第 14 页 · 手册第 16 页 · 手册第 17 页。
把货运与现场工作连起来
提前仓与直送展馆是不同收货路径。确认是否采用指定进场时间(Target)、仓库截止、卸货与馆内搬运安排,再倒排离厂、运输与回运。展馆开放布展不表示每个展位都能在任意时段卸货。
建立一张执行表:展位号、目的地址、货件尺寸重量、运输单据、联系人、允许到达时间、现场接收人和展后回运责任。手册的布撤展及物流章节见 手册第 15 页、手册第 18 页。
运输预算中,单独列出馆内搬运。
国际运输解决货物如何到达美国,场馆物料搬运解决卸货、配送至展位、空箱存储返还与撤展装载。两段工作的计价与责任不同,询价时应分别列项。
手册第 18 页列示提前仓库对货件的限制:单件不超过 4,500 磅,尺寸不超过高 108 × 宽 93 × 长 144 英寸。重型设备和超尺寸货件应在订箱前确认运输与进场路径。
同页费率示例为每磅 0.71 美元与较晚到仓每磅 0.89 美元,差额约 25%。这一差异说明:发运与到仓日期会改变预算。实际订单应按货件、到达时间和当期服务价格核算。
设计定稿前,交接五项信息
- 展位合同、准确馆区与边界图。
- 整体高度、结构、吊牌、设备与电力需求。
- 需要的审批、下单与 EAC 手续及负责人。
- 已经核实的期限与书面回复,而不只是一张截图。
- 运输路径、指定进场时间与展后拆除回运安排。
另一场馆请阅读 Venetian Expo 手册导读,不要互套规则。展台执行需求可进入 设计搭建服务。
